初冬时节,作为国家“八纵八横”高速铁路网兰(西)广通道的核心组成部分,兰合铁路正以全速冲刺姿态推进建设,这条串联西北与西南的交通大动脉,即将改写甘南大地上的交通格局。

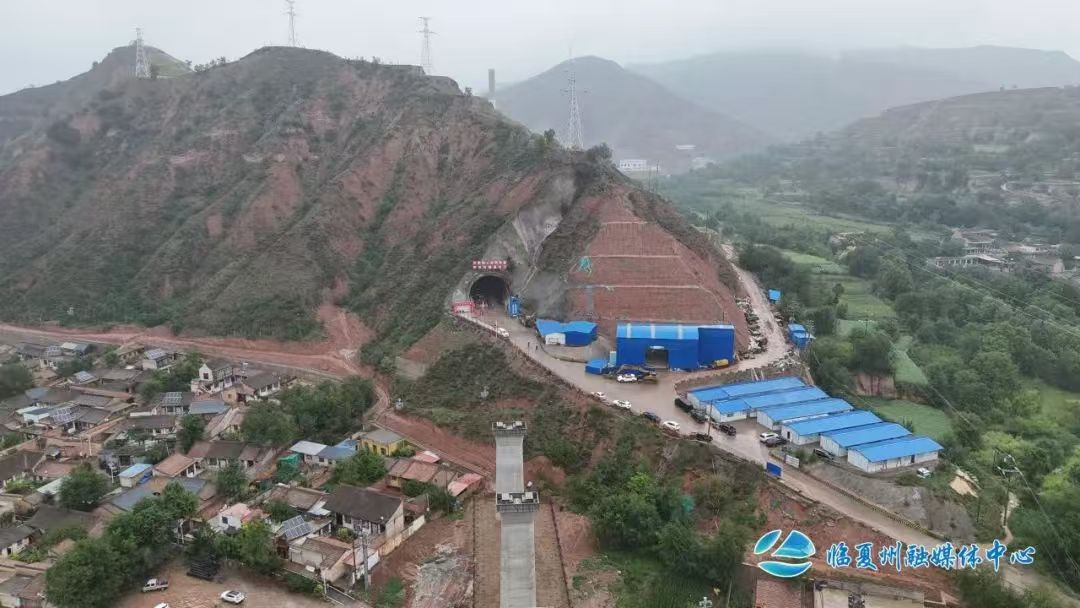

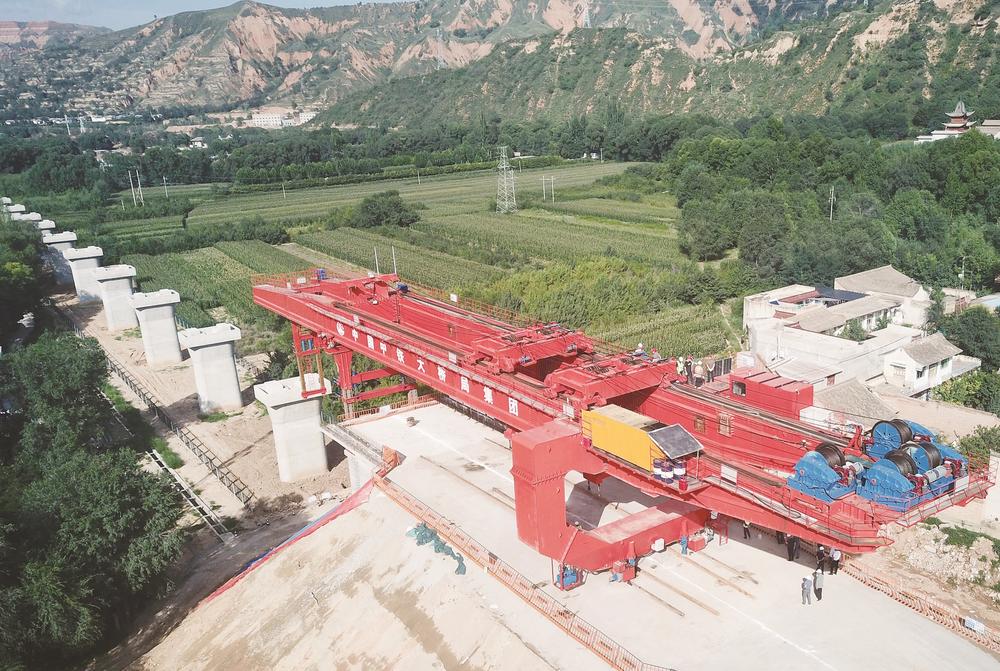

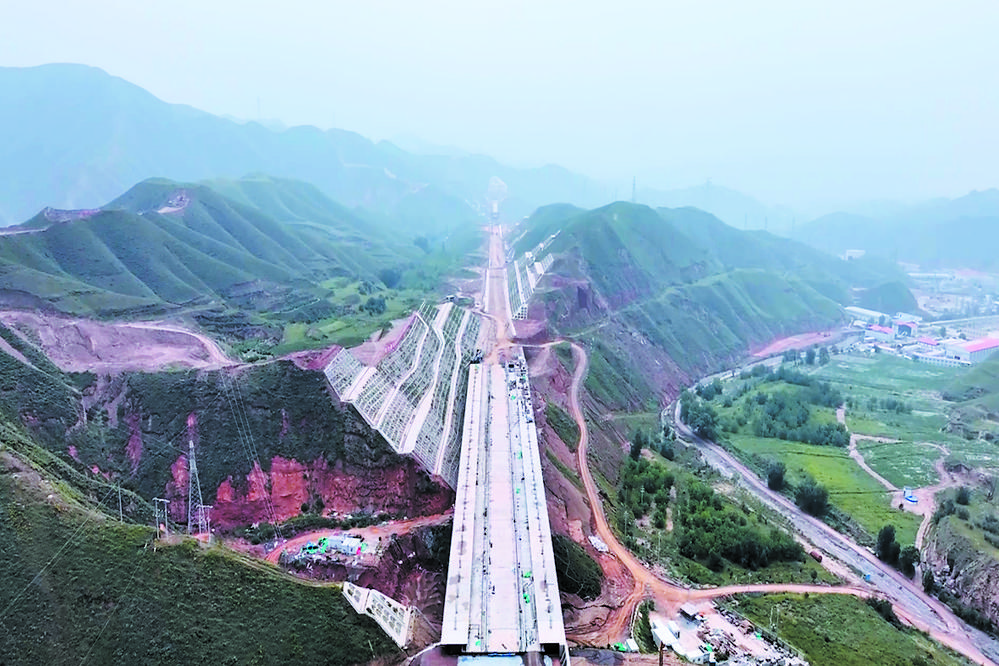

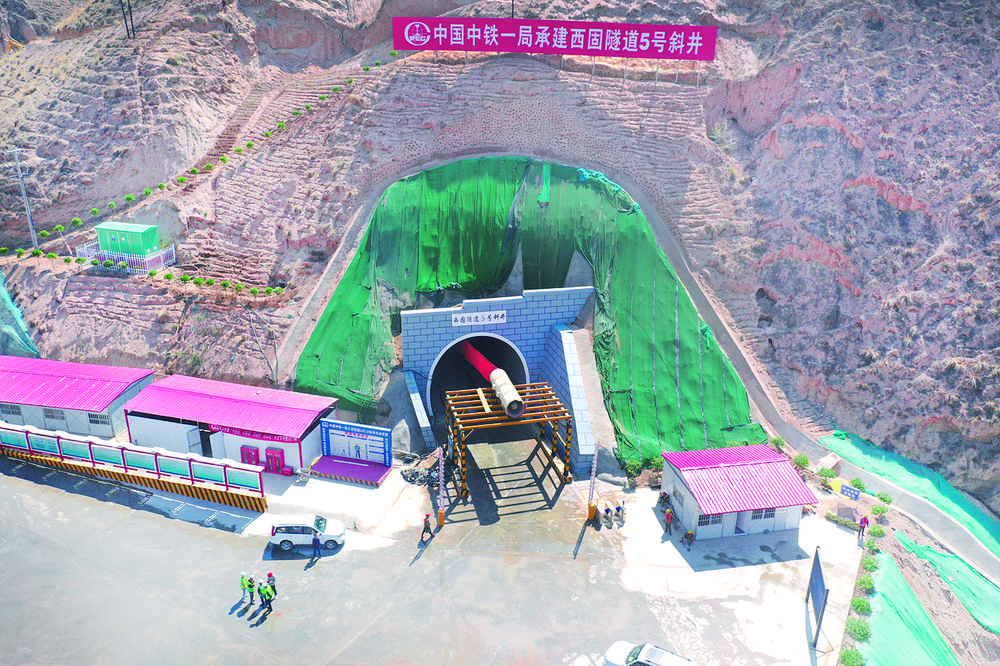

线路北起兰新铁路西固城站,终至夏河县唐尕昂站并与川青铁路共线延伸至合作市,总体呈南北走向,全长187.8公里,其中新建正线147.42公里。工程概算总投资229.16亿元,设计时速200公里并预留250公里提速条件,沿线设西固城、刘家峡等5座车站,将兰州与临夏、甘南两州紧密串联。面对复杂的地形条件,项目以超76%的桥隧比攻坚克难,22.06公里的西固隧道作为控制性工程,与众多桥梁、隧道共同搭建起穿山越岭的交通廊道。

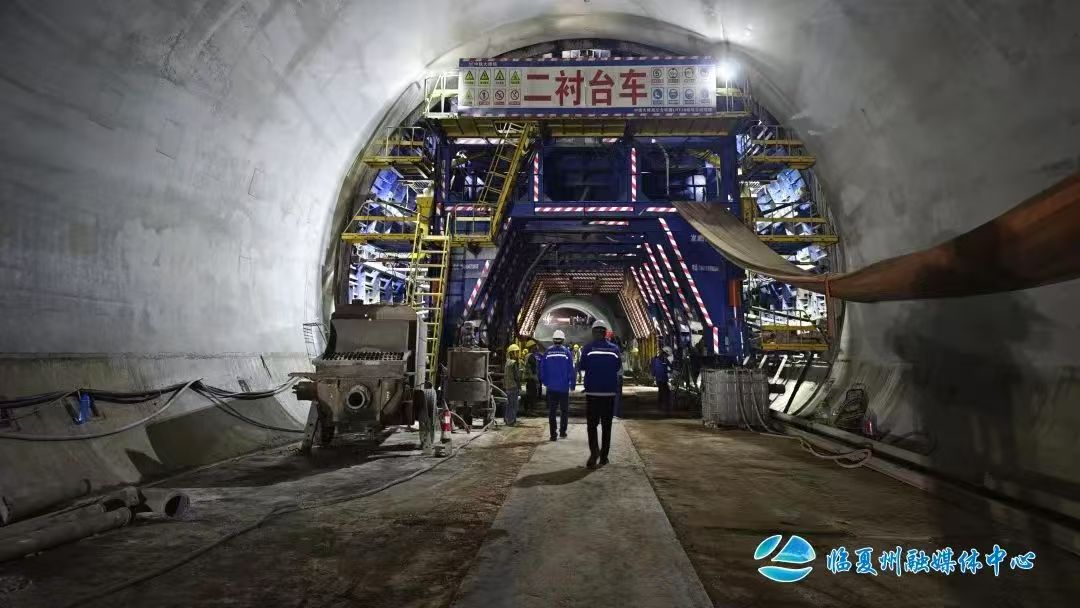

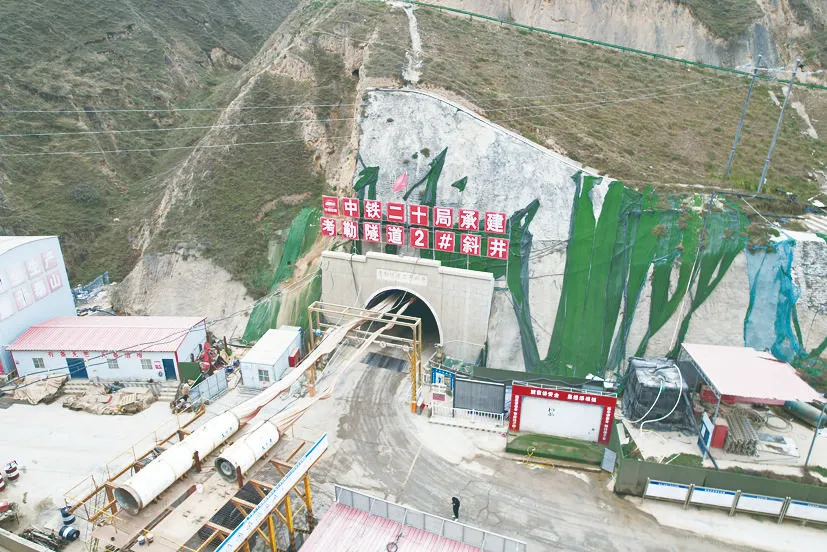

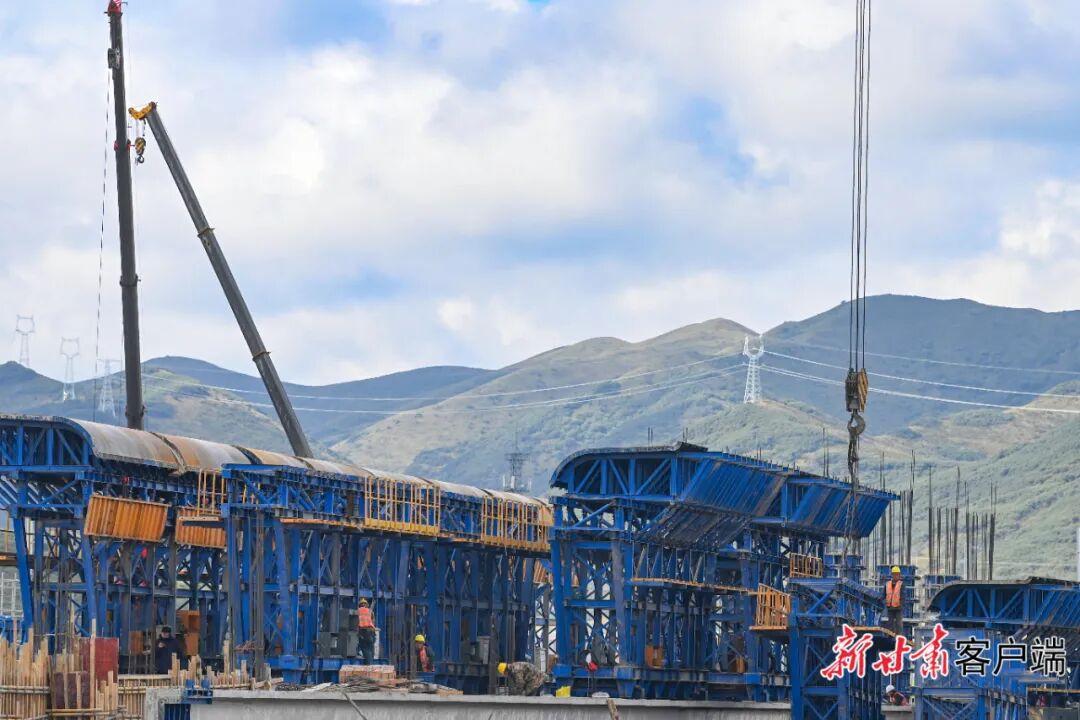

据悉,项目前期工作于2009年启动,历经标准优化调整后,于2021年12月实现全线复工。2025年作为工程关键冲刺年,建设捷报频传:10月双城车站主体结构顺利封顶,11月考勒隧道成功贯通,目前全线铺架工程已全面启动,向着2026年完成全线铺轨、2027年上半年开通运营的目标稳步迈进。
这条铁路的建成意义深远。它将彻底终结临夏、甘南两州不通铁路的历史,使兰州至临夏的行程缩短至40分钟,至合作市仅需1小时,让两地全面融入兰州1小时交通圈。更重要的是,兰合铁路将与西宁至成都铁路实现无缝联通,构建起西北至西南地区的快捷主干通道,使兰州至成都的铁路行程压缩至5小时内,大幅提升区域互联互通水平。同时,线路将激活沿线丰富的旅游资源与特色农牧产品优势,强化兰西城市群与成渝经济圈的产业联动,为民族地区经济社会高质量发展注入强劲动能,承载起沿线群众对便捷出行与美好生活的热切期盼。

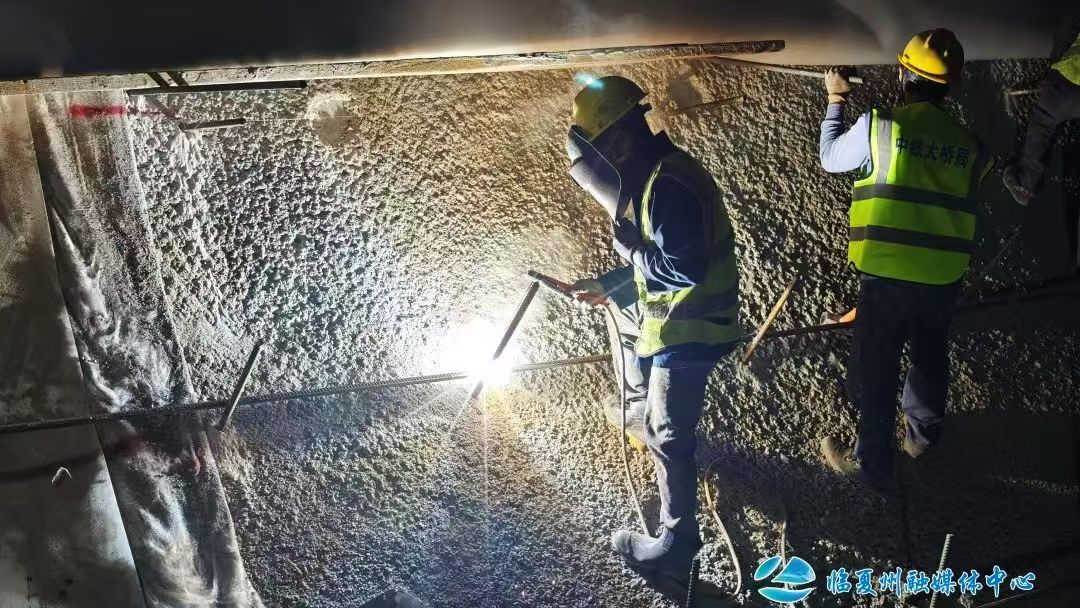

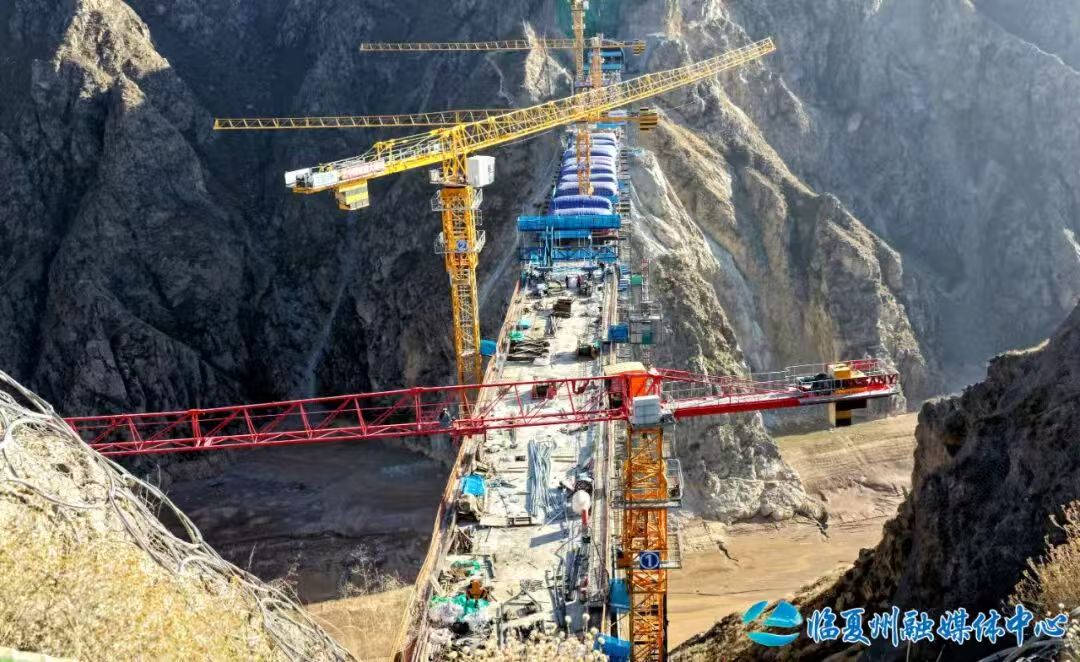

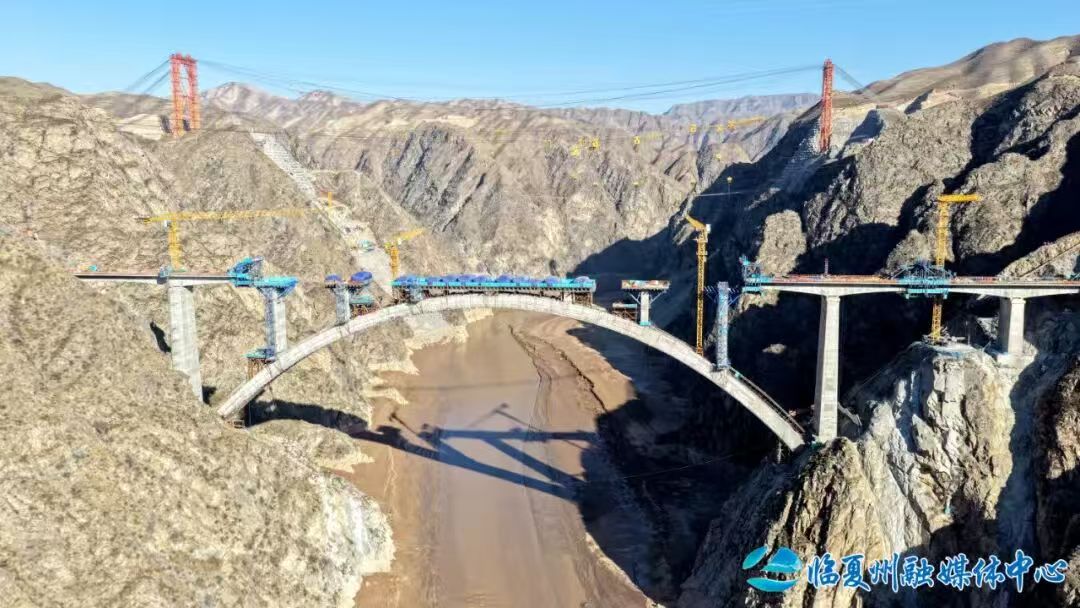

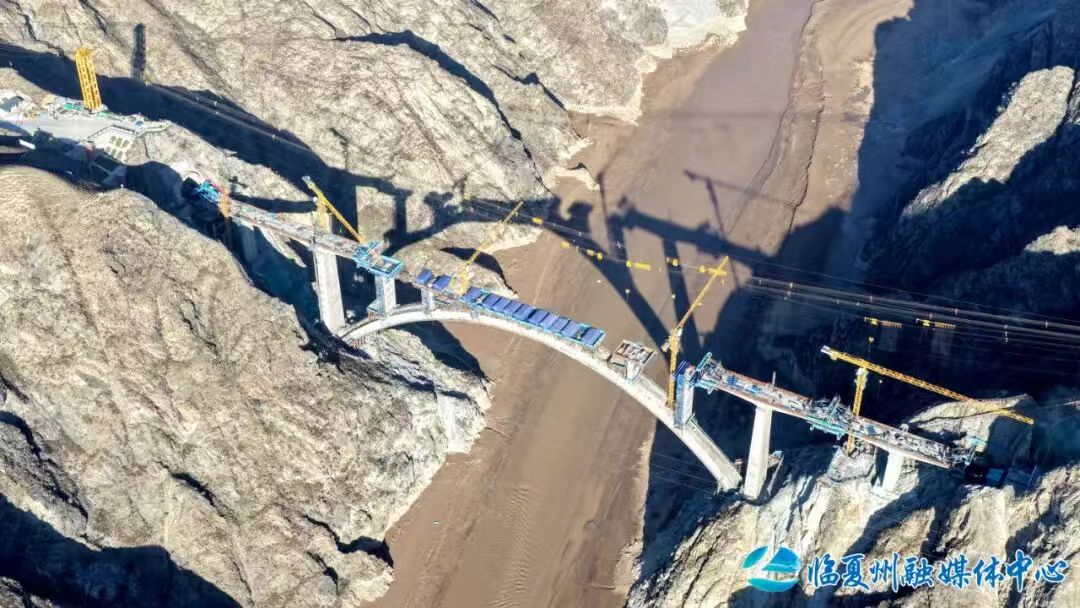

11月18日,中国铁建大桥局工人在兰合铁路(兰州至合作)洮河大桥上施工。

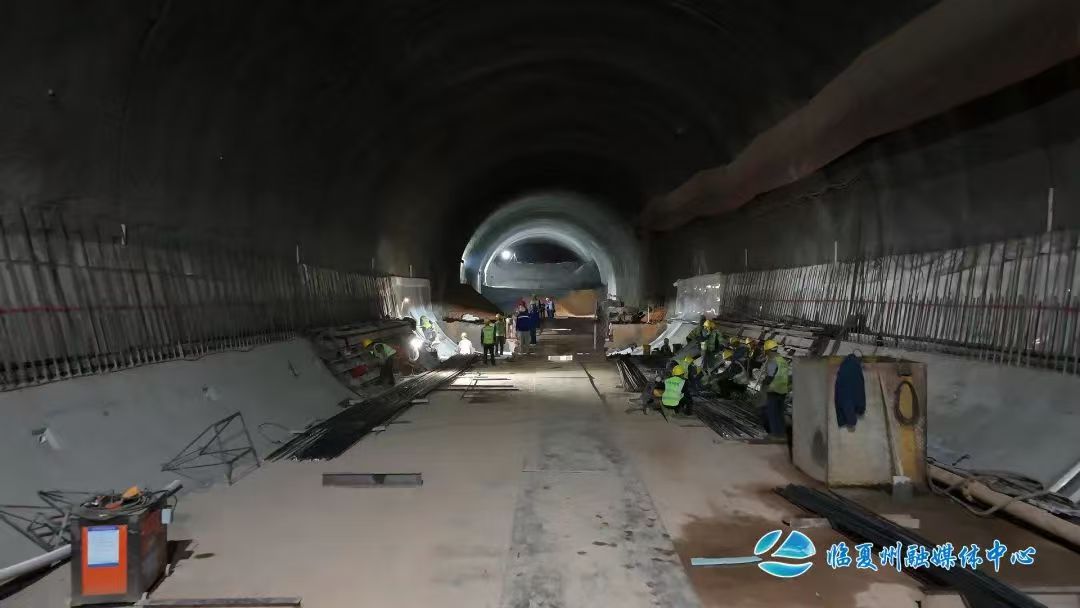

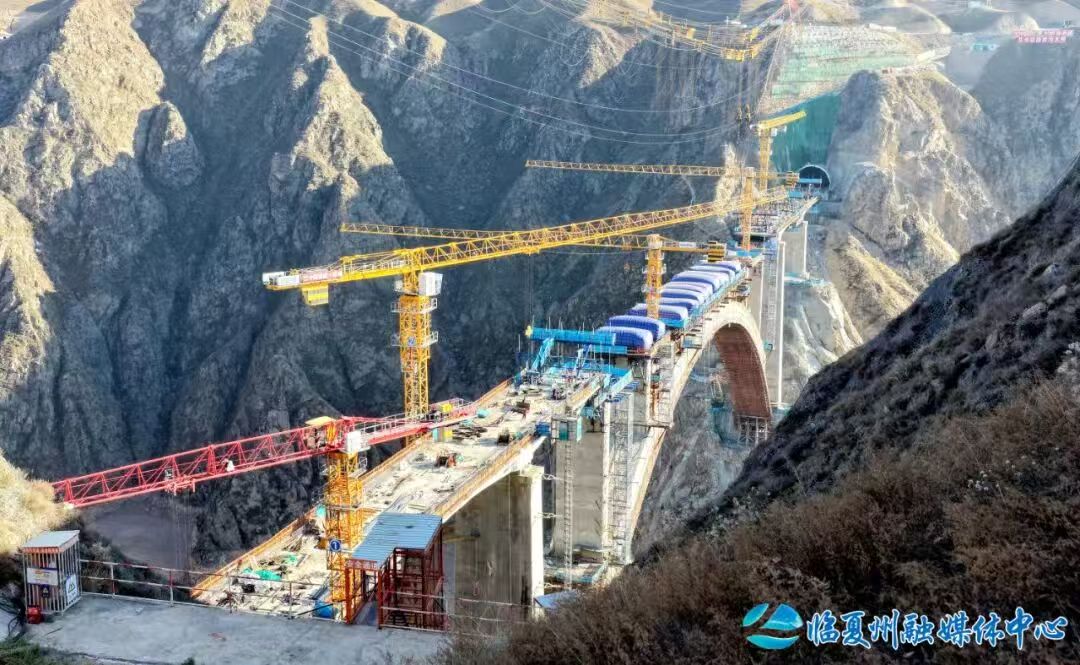

眼下,兰合铁路洮河大桥拱上立柱施工已全部完成,正在进行拱上现浇连续梁施工,为兰合铁路按时通车奠定了坚实基础。

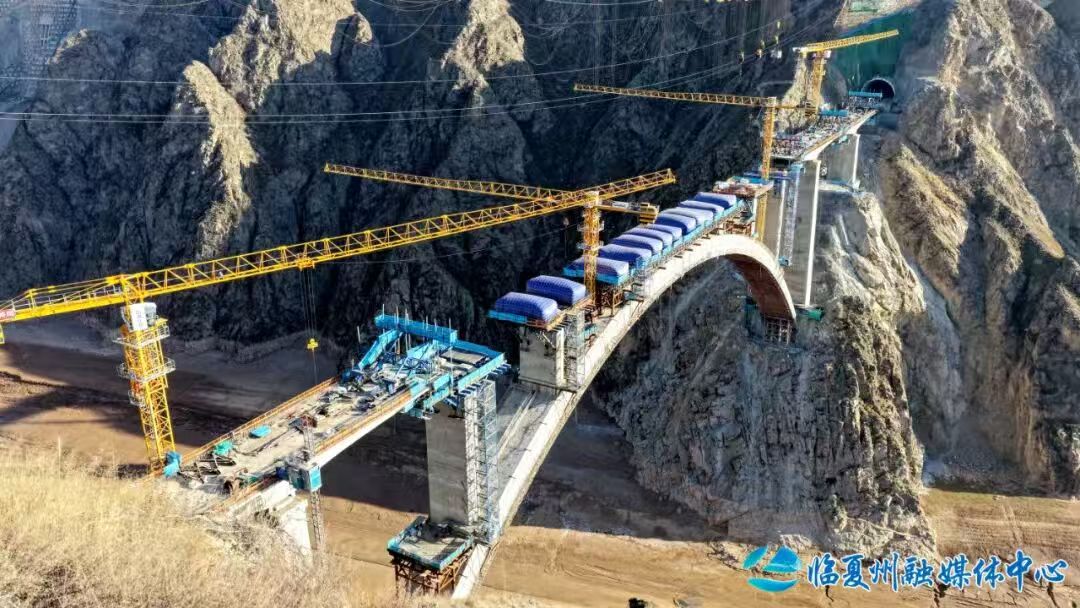

洮河大桥位于临夏州永靖县与东乡县洮河峡谷区,是兰合铁路全线重难点工程,桥梁全长430.5米,主桥为跨径220米的上承式劲性骨架钢筋混凝土拱桥。
兰合铁路是国家“八纵八横”高速铁路主通道兰(西)广通道的重要组成部分,新建正线全长147.42公里,设计时速200公里。兰合铁路建成通车后,临夏、甘南两州将结束不通铁路的历史。
10月29日,记者从临夏州水务局获悉,近期,州水务系统持续推进全州河湖“四乱”问题整治及重点水利工作落实,对州级包抓组巡河检查情况进行了梳理,并就下一步工作作出安排。
据介绍,全州水利系统将紧扣全年目标任务,用好年内剩余时间,全面盘点梳理、查漏补缺、加压奋进,确保各项工作高质量收官。各级水务部门将从严从快整改“四乱”回头看反馈问题,深入剖析问题根源,完善整改资料,建立台账销号制度,确保整改彻底见效,努力打造“河畅、水清、岸绿、景美”的生态格局。同时,常态化推进河湖垃圾清理整治,健全清理机制,建立“日常巡查+集中清理”模式,发动干部群众参与护河行动,提升河湖环境质量。全力推动重点水利项目提速提质,强化调度、压实责任、确保按期完工,并抢抓“十五五”规划编制机遇,围绕农村供水保障、中小河流治理、水土保持和灌区改造等重点领域,科学谋划、精准储备项目,争取更多政策和资金支持。此外,还将严格落实“四水四定”原则,强化用水总量控制,科学压减水指标许可证载量,统筹保障生产生活用水;持续抓好安全生产,压紧责任链条,强化隐患排查整治和安全教育,确保全州水利事业安全有序推进。

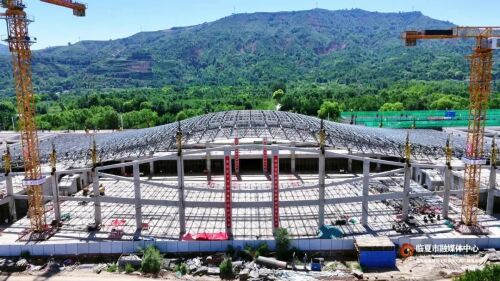

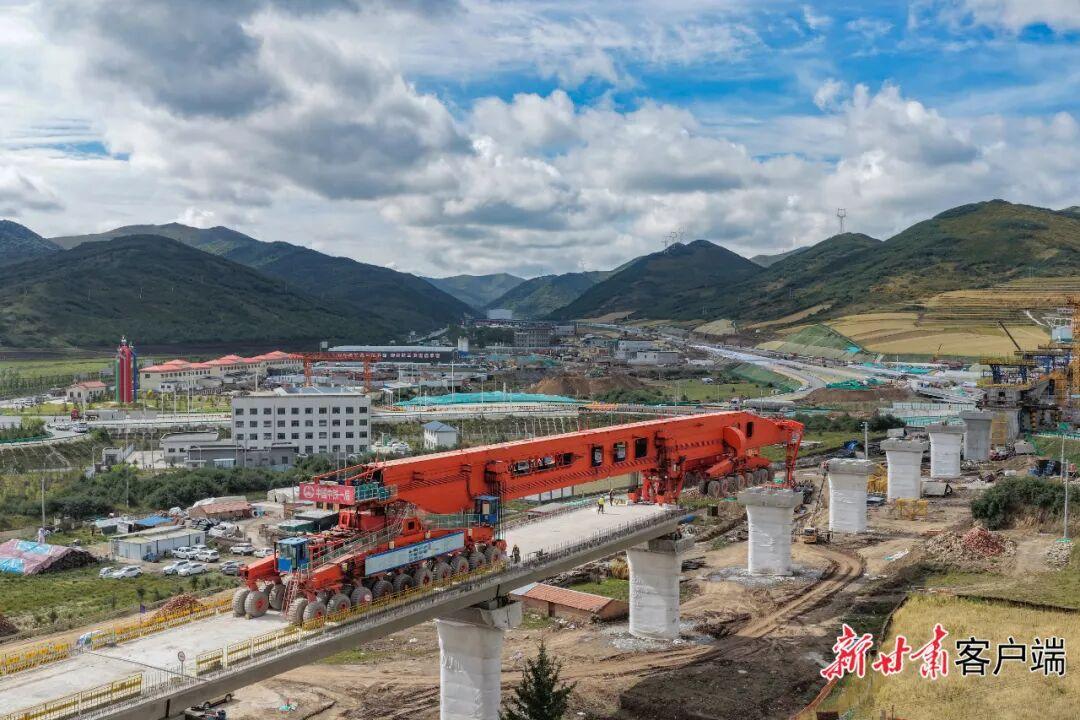

10月30日,由兰新铁路甘青有限公司建设、中铁建设集团有限公司承建的兰合铁路双城车站主体成功封顶,标志着双城车站建设取得阶段性重大进展,为后续工程的顺利推进奠定了坚实基础。
兰合铁路双城车站建设项目总投资7100多万元,站房建筑面积约3000平方米,站场规模为2台5线。作为线侧下式站房,以“山水双城,古韵河州”构思立意,通过挺拔有力的柱体与两侧高低错落的建筑轮廓尽显雄壮;中部简洁出挑的檐下空间结合精细生动的幕墙格栅表达山水相融的俊秀;两侧实体融合河州砖雕,体现出独具一格的地方文化特色。
该项目作为兰合铁路重要组成部分,建成后将极大改善临夏县及周边地区交通条件,缩短该县与其他城市的时空距离。此次项目主体成功封顶,确保了下一步装饰装修和设备安装等工作的顺利开展。

10月11日,州委副书记、州长何东在东乡县、临夏县调研河口—临夏天然气支线项目建设情况。州委常委、副州长杜宝伟一同调研。
在东乡县唐汪洮河穿越施工点、临夏县凤凰山焊接施工点,何东实地察看管线建设的具体进展,并与施工方代表、村镇干部等进行深入交流,详细了解管线走向、施工工艺及工期计划等情况,现场协调解决项目推进中存在的困难和问题。他强调,河口—临夏天然气支线项目,是优化地区用能结构、提升天然气供应保障能力的重要举措,也是省列重点能源基础设施工程,对于加快地区发展、增进民生福祉具有重大意义。各级各部门要切实提高政治站位,全力支持项目建设,充分发挥重大项目建设工作专班作用,深入项目一线、现场办公,加强项目建设统筹协调,尽全力做好用地、用能、用工等要素保障,为项目顺利推进提供一切便利。要紧盯关键时间节点,科学组织调度,进一步充实施工力量、优化施工工序,积极攻克施工难点,全力以赴加快项目建设进度,形成更多实物投资量。要始终把质量和安全摆在首位,压紧压实各方责任,严格执行安全管理规定,加强施工全过程质量管控,统筹做好生态环境保护,努力将项目打造成民心工程、安全工程。
州政府秘书长马福俊,州直有关部门和东乡县、临夏县以及国家管网集团西部管道公司负责同志参加。

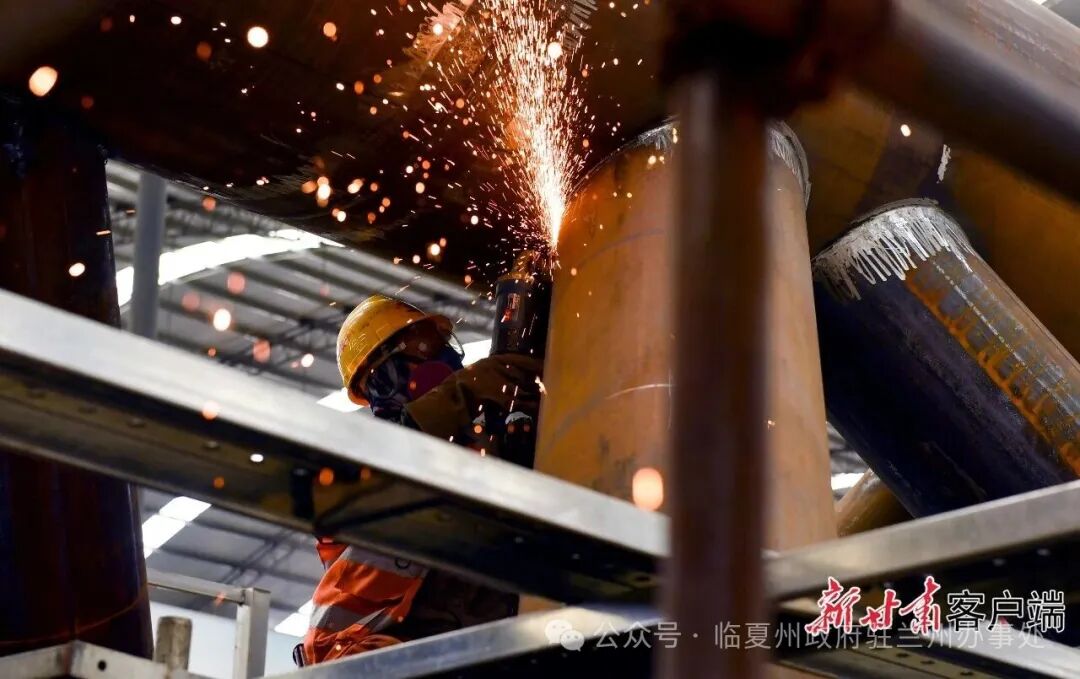

近日,G248线巴虎项目在东乡县境内各乡镇同步推进,施工进展顺利。
记者在现场看到,凤山乡路段运输、摊铺、压实、养护各环节工作有序衔接;果园镇路段工程机械连轴运转,开展路面拓宽平整,为后续施工打基础。
据悉,该项目由甘肃恒通路桥工程有限公司承建,总长53.76公里,途经东乡县达板镇、汪集镇等多个乡镇。据该项目一标段项目经理王晓平介绍,目前达板镇至汪集镇段已完成路面下面层铺筑,凤山乡段进入基层铺筑,果园镇段计划9月中旬完成路床处理、10月底实现路面铺筑。
该项目建成后,将进一步完善东乡县乡镇交通网络,提升通行效率,便利群众出行,为当地乡村振兴和经济高质量发展提供交通支撑。
